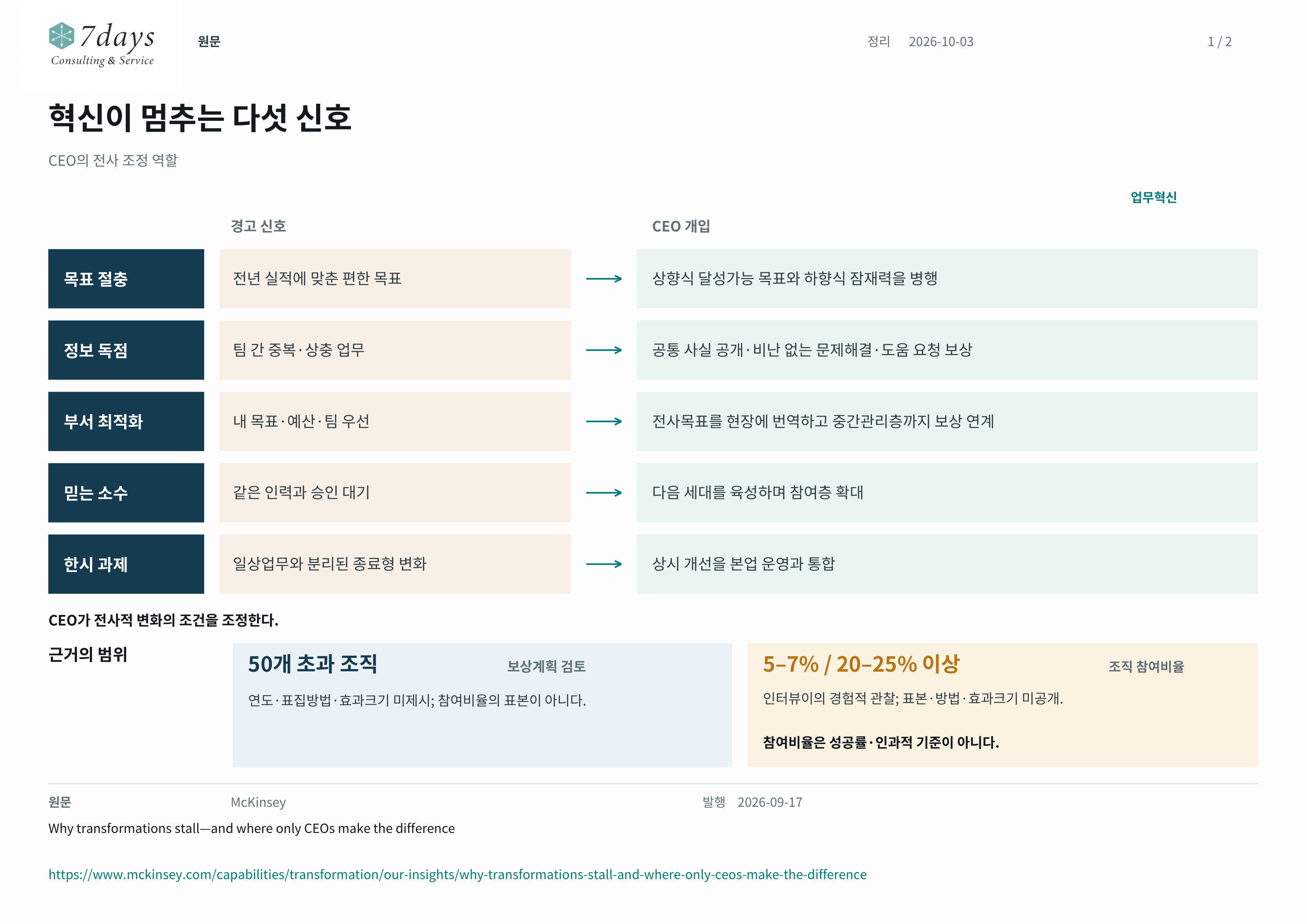

원문 정리 2026-10-03 1 / 2 혁신이 멈추는 다섯 신호 CEO의 전사 조정 역할 업무혁신 경고 신호 CEO 개입 목표 절충 신호 전년 실적에 맞춘 편한 목표 대응 개입 상향식 달성가능 목표와 하향식 잠재력을 병행 정보 독점 신호 팀 간 중복·상충 업무 대응 개입 공통 사실 공개·비난 없는 문제해결·도움 요청 보상 부서 최적화 신호 내 목표·예산·팀 우선 대응 개입 전사목표를 현장에 번역하고 중간관리층까지 보상 연계 믿는 소수 신호 같은 인력과 승인 대기 대응 개입 다음 세대를 육성하며 참여층 확대 한시 과제 신호 일상업무와 분리된 종료형 변화 대응 개입 상시 개선을 본업 운영과 통합 CEO가 전사적 변화의 조건을 조정한다. 근거의 범위 50개 초과 조직 보상계획 검토 연도·표집방법·효과크기 미제시; 참여비율의 표본이 아니다. 5–7% / 20–25% 이상 조직 참여비율 인터뷰이의 경험적 관찰; 표본·방법·효과크기 미공개. 참여비율은 성공률·인과적 기준이 아니다. 원문 McKinsey 발행 2026-09-17 Why transformations stall—and where only CEOs make the difference https://www.mckinsey.com/capabilities/transformation/our-insights/why-transformations-stall-and-where-only-ceos-make-the-difference
CEO의 전사 조정 역할
경고 신호
CEO 개입
목표 절충
전년 실적에 맞춘 편한 목표
상향식 달성가능 목표와 하향식 잠재력을 병행
정보 독점
팀 간 중복·상충 업무
공통 사실 공개·비난 없는 문제해결·도움 요청 보상
부서 최적화
내 목표·예산·팀 우선
전사목표를 현장에 번역하고 중간관리층까지 보상 연계
믿는 소수
같은 인력과 승인 대기
다음 세대를 육성하며 참여층 확대
한시 과제
일상업무와 분리된 종료형 변화
상시 개선을 본업 운영과 통합
CEO가 전사적 변화의 조건을 조정한다.
근거의 범위
50개 초과 조직
보상계획 검토
연도·표집방법·효과크기 미제시; 참여비율의 표본이 아니다.
5–7% / 20–25% 이상
조직 참여비율
인터뷰이의 경험적 관찰; 표본·방법·효과크기 미공개.
APPLICATION PROPOSAL
별도의 적용 제안
이미지 전체 텍스트

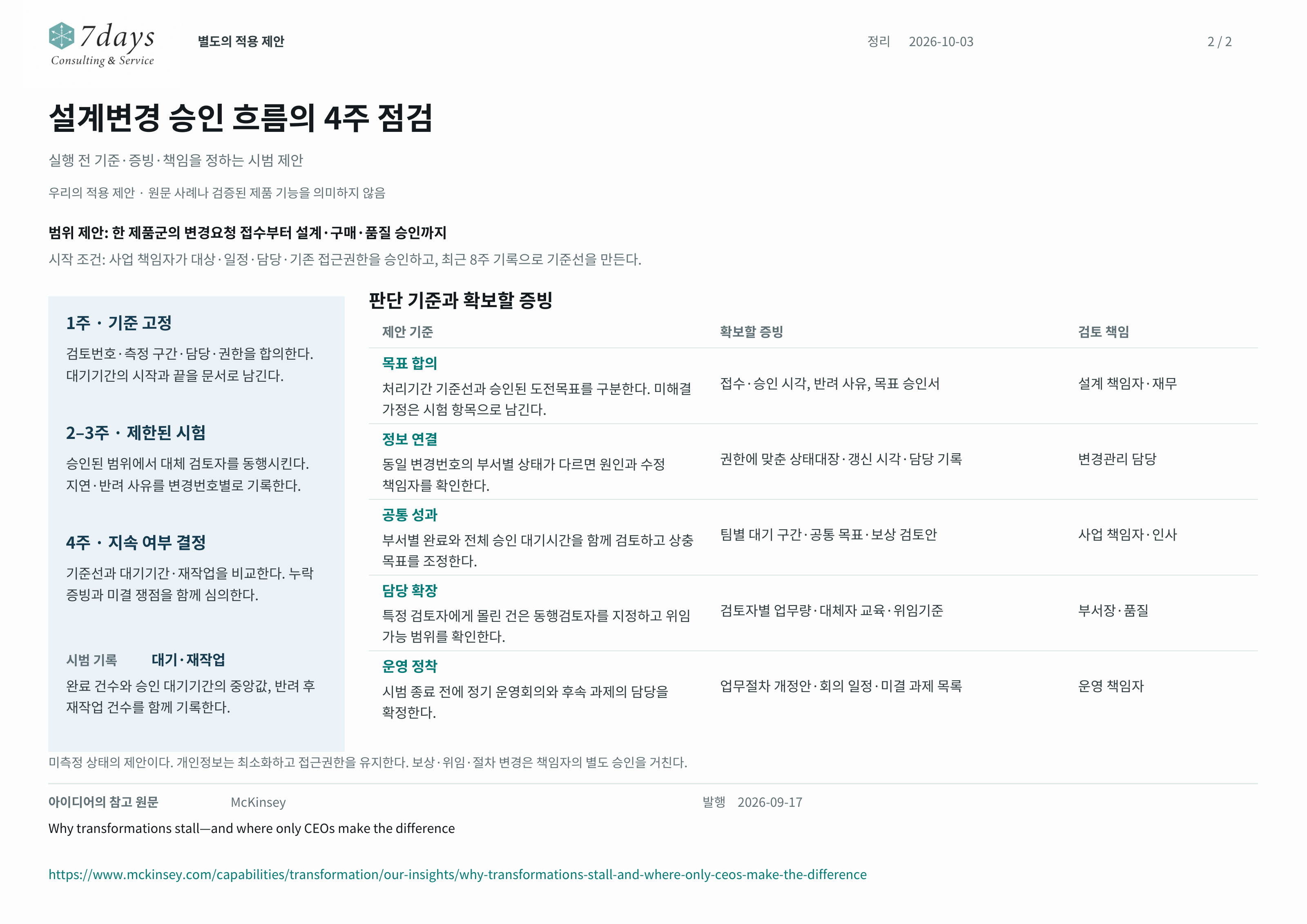

별도의 적용 제안 정리 2026-10-03 2 / 2 설계변경 승인 흐름의 4주 점검 실행 전 기준·증빙·책임을 정하는 시범 제안 우리의 적용 제안 · 원문 사례나 검증된 제품 기능을 의미하지 않음 범위 제안: 한 제품군의 변경요청 접수부터 설계·구매·품질 승인까지 시작 조건: 사업 책임자가 대상·일정·담당·기존 접근권한을 승인하고, 최근 8주 기록으로 기준선을 만든다. 판단 기준과 확보할 증빙 1주 · 기준 고정 검토번호·측정 구간·담당·권한을 합의한다. 대기기간의 시작과 끝을 문서로 남긴다. 2–3주 · 제한된 시험 승인된 범위에서 대체 검토자를 동행시킨다. 지연·반려 사유를 변경번호별로 기록한다. 4주 · 지속 여부 결정 기준선과 대기기간·재작업을 비교한다. 누락 증빙과 미결 쟁점을 함께 심의한다. 시범 기록 대기·재작업 완료 건수와 승인 대기기간의 중앙값, 반려 후 재작업 건수를 함께 기록한다. 제안 기준 확보할 증빙 검토 책임 목표 합의 처리기간 기준선과 승인된 도전목표를 구분한다. 미해결 가정은 시험 항목으로 남긴다. 접수·승인 시각, 반려 사유, 목표 승인서 설계 책임자·재무 정보 연결 동일 변경번호의 부서별 상태가 다르면 원인과 수정 책임자를 확인한다. 권한에 맞춘 상태대장·갱신 시각·담당 기록 변경관리 담당 공통 성과 부서별 완료와 전체 승인 대기시간을 함께 검토하고 상충 목표를 조정한다. 팀별 대기 구간·공통 목표·보상 검토안 사업 책임자·인사 담당 확장 특정 검토자에게 몰린 건은 동행검토자를 지정하고 위임 가능 범위를 확인한다. 검토자별 업무량·대체자 교육·위임기준 부서장·품질 운영 정착 시범 종료 전에 정기 운영회의와 후속 과제의 담당을 확정한다. 업무절차 개정안·회의 일정·미결 과제 목록 운영 책임자 미측정 상태의 제안이다. 개인정보는 최소화하고 접근권한을 유지한다. 보상·위임·절차 변경은 책임자의 별도 승인을 거친다. 아이디어의 참고 원문 McKinsey 발행 2026-09-17 Why transformations stall—and where only CEOs make the difference https://www.mckinsey.com/capabilities/transformation/our-insights/why-transformations-stall-and-where-only-ceos-make-the-difference
설계변경 승인 흐름의 4주 점검
실행 전 기준·증빙·책임을 정하는 시범 제안
범위 제안: 한 제품군의 변경요청 접수부터 설계·구매·품질 승인까지
시작 조건: 사업 책임자가 대상·일정·담당·기존 접근권한을 승인하고, 최근 8주 기록으로 기준선을 만든다.
1주 · 기준 고정
검토번호·측정 구간·담당·권한을 합의한다. 대기기간의 시작과 끝을 문서로 남긴다.
2–3주 · 제한된 시험
승인된 범위에서 대체 검토자를 동행시킨다. 지연·반려 사유를 변경번호별로 기록한다.
4주 · 지속 여부 결정
기준선과 대기기간·재작업을 비교한다. 누락 증빙과 미결 쟁점을 함께 심의한다.
시범 기록
대기·재작업
완료 건수와 승인 대기기간의 중앙값, 반려 후 재작업 건수를 함께 기록한다.
판단 기준과 확보할 증빙
| 제안 기준 | 확보할 증빙 | 검토 책임 |
|---|---|---|
목표 합의처리기간 기준선과 승인된 도전목표를 구분한다. 미해결 가정은 시험 항목으로 남긴다. | 접수·승인 시각, 반려 사유, 목표 승인서 | 설계 책임자·재무 |
정보 연결동일 변경번호의 부서별 상태가 다르면 원인과 수정 책임자를 확인한다. | 권한에 맞춘 상태대장·갱신 시각·담당 기록 | 변경관리 담당 |
공통 성과부서별 완료와 전체 승인 대기시간을 함께 검토하고 상충 목표를 조정한다. | 팀별 대기 구간·공통 목표·보상 검토안 | 사업 책임자·인사 |
담당 확장특정 검토자에게 몰린 건은 동행검토자를 지정하고 위임 가능 범위를 확인한다. | 검토자별 업무량·대체자 교육·위임기준 | 부서장·품질 |
운영 정착시범 종료 전에 정기 운영회의와 후속 과제의 담당을 확정한다. | 업무절차 개정안·회의 일정·미결 과제 목록 | 운영 책임자 |
