구매 전문가의 판단을 반복 가능한 업무로 만든다
Rewiring procurement in resources: Making judgment an enduring asset
공식 원문 보기SOURCE SUMMARY
원문 핵심 요약
경기순환과 인력 교체에도 유지되는 카테고리 전문성
아시아 금속기업의 업무 재설계 사례
다중 에이전트와 연결된 데이터 기반을 함께 구축
- 간접 구매 지출 감소
- 약 12%
익명 아시아 금속기업의 사례
- 직접 구매 지출 감소
- 약 2%
동일 기업; 주로 원자재 구매
- 일부 업무 생산성 향상
- 최대 50%
선별된 프로세스; 구매부문 전체 아님
세 지표는 대상과 분모가 달라 합산할 수 없음
지속되는 역량의 조건
가치부터 시작
절감 목표를 정하고 데이터 기반은 병행 구축
위험에 맞춘 결정권
고위험은 사람 주도, 반복 업무는 규칙·감사 기반

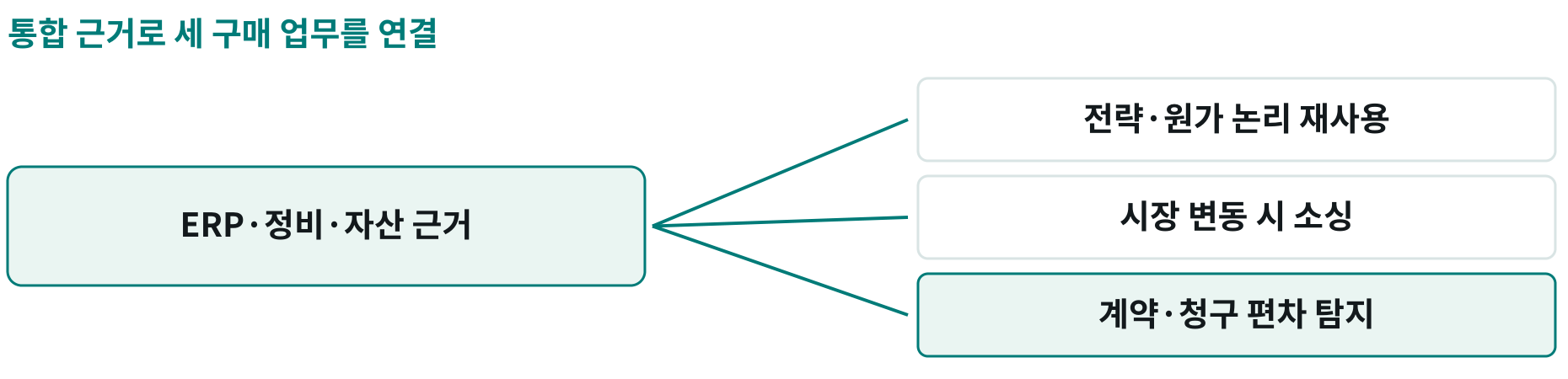

전문가 판단을 축적할 세 구매 업무
카테고리 관리
숙련자의 논리를 재사용
과거 전략과 원가 논리를 정리하고 사업장별 단가·공급사 정보를 연결한다.
지속적 소싱
시장 변화에 맞춰 재검토
제안요청·견적 비교·이상 탐지를 연결해 손이 닿지 않던 구매 영역까지 검토한다.
구매 누수 통제
계약과 실제 청구의 대조
단가표·계약 조항·작업 범위와 청구서를 비교해 편차를 지속적으로 탐지한다.
ERP·정비·자산관리 데이터를 연결하고, 계약·청구·업체·단가·자산 중요도를 같은 의미 체계로 해석해야 한다.
APPLICATION PROPOSAL
별도의 적용 제안

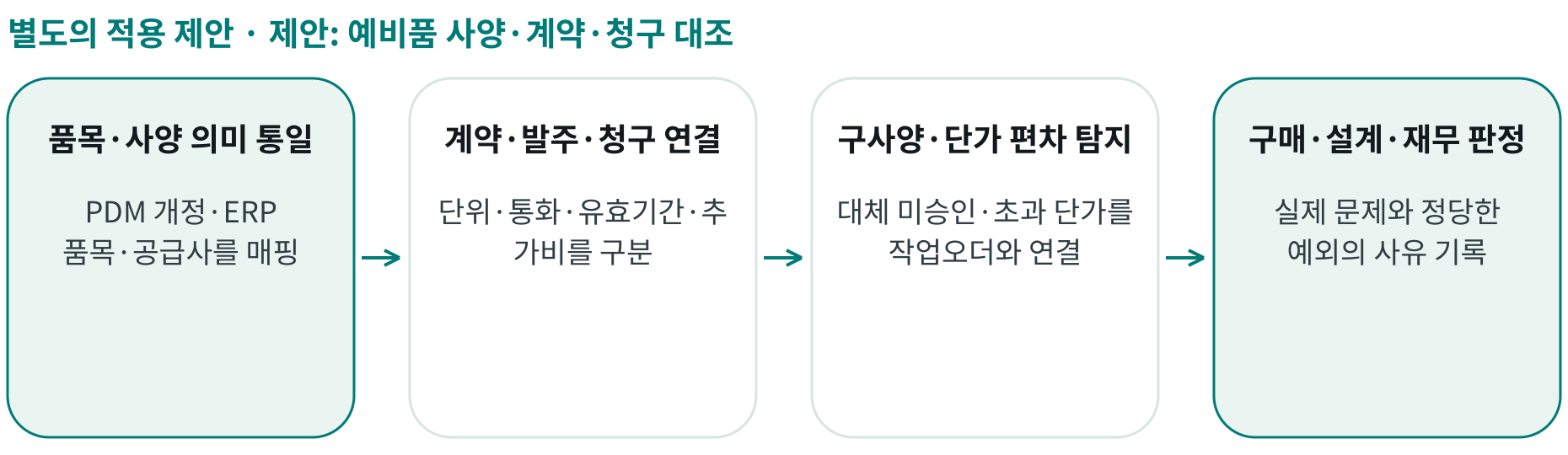

설계 변경 뒤의 구매 누수를 확인하는 파일럿
MRO 품목의 사양·계약·발주·청구를 한 흐름으로 대조
6주 제안 · 1개 사업장 · 핵심 예비품 1개 품목군
읽기 전용 탐지로 시작해 담당자 판정과 비교
품목 의미 통일
PDM 사양·개정과 ERP 품목·공급사 번호를 매핑하고, 같은 이름의 다른 부품은 분리
거래 근거 연결
계약 단가·발주·입고·청구를 연결; 단위·통화·유효기간과 운임·추가비를 구분
변경 영향 탐지
구사양 발주, 승인되지 않은 대체, 계약단가 초과 후보를 찾아 자산 중요도·작업오더와 연결
사람이 검증
구매·설계·정비·재무가 실제 문제와 정당한 예외를 구분; 판정 사유를 다음 검토에 재사용
탐지액과 실제 회수액을 구분
근거 연결률
대상 거래 중 품목·사양·계약·청구가 모두 연결된 비율; 미연결 금액도 기록
검토 정확도
경보 중 실제 문제 비율과 표본 감사에서 추가 발견된 누락을 함께 확인
확정 재무 효과
탐지 후보, 승인 조정액, 실제 회수·지급 방지액을 분리해 재무 확인
운영 영향
경보 검토 시간과 정상 발주 지연·핵심 예비품 가용성 악화를 함께 점검
대체 승인과 지급 결정은 분리
설계·정비 판단
핵심 예비품의 호환성·대체 승인과 정비 위험은 담당 엔지니어가 판정
재무 통제
자동 지급 보류·계약 변경 없이 근거를 제시; 실제 조치는 담당자 승인
지식 갱신
예외 사유·유효기간·승인자를 저장하고, 종료된 예외를 상시 허용으로 재사용하지 않음
확대 판단
정확도·순효과·공급 안정성을 확인한 뒤 품목군과 사업장을 점진 확대
- 1주 품목·판정 정의
- 2–3주 거래 연결
- 4–5주 경보 검토
- 6주 효과·위험 검증
