원문 핵심 요약
한국어판 17쪽 · 지원 정책 표는 2026년 4월 기준
필요 기능·전환 부담·대안의 비교
3자 유지보수 업체는 새 버전의 존재보다 업무 필요와 전환 비용을 중심으로 판단하라고 제안한다.
업무 요구
새 기능이 현재 업무에 필요한지 묻는다.
전환 부담
아키텍처·회귀 시험·운영 중단을 검토한다.
대안 비교
기존 투자 활용과 주변 AI 기능 도입을 제시한다.
원문이 제시한 판단 항목이며 전환 실행 지침은 아니다.
공식 자료와 구분할 주장
별도 Oracle 공식 확인 · 9월 30일
Oracle은 23ai→26ai를 RU 적용으로 설명한다. 현재 가이드는 19c·21c의 직접 업그레이드를 지원한다.
원문 논평을 읽을 때의 경계

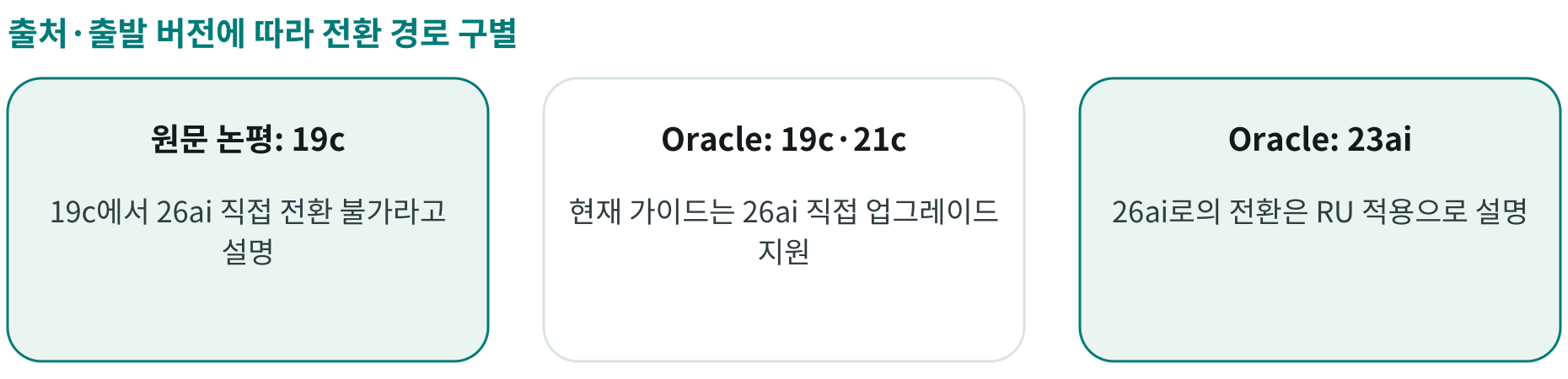

출발 버전
구형 환경과 23ai를 구별
원문의 19c 직접 전환 불가 설명은 현재 Oracle 가이드와 다르다.
서로 다른 근거
ERP 사례와 DB 전환
ERP 구축 실패 사례가 26ai의 장애율이나 업그레이드 실패율을 입증하지는 않는다.
상업적 이해관계
독립 성능 평가가 아님
최대 50% 유지비·90% TCO 절감은 공급업체 주장이다. 표본과 산식은 본문에 없다.
원문은 모든 내용을 논평·분석으로 한정하며 Oracle의 후원·제휴가 없다고 밝힌다.
APPLICATION PROPOSAL

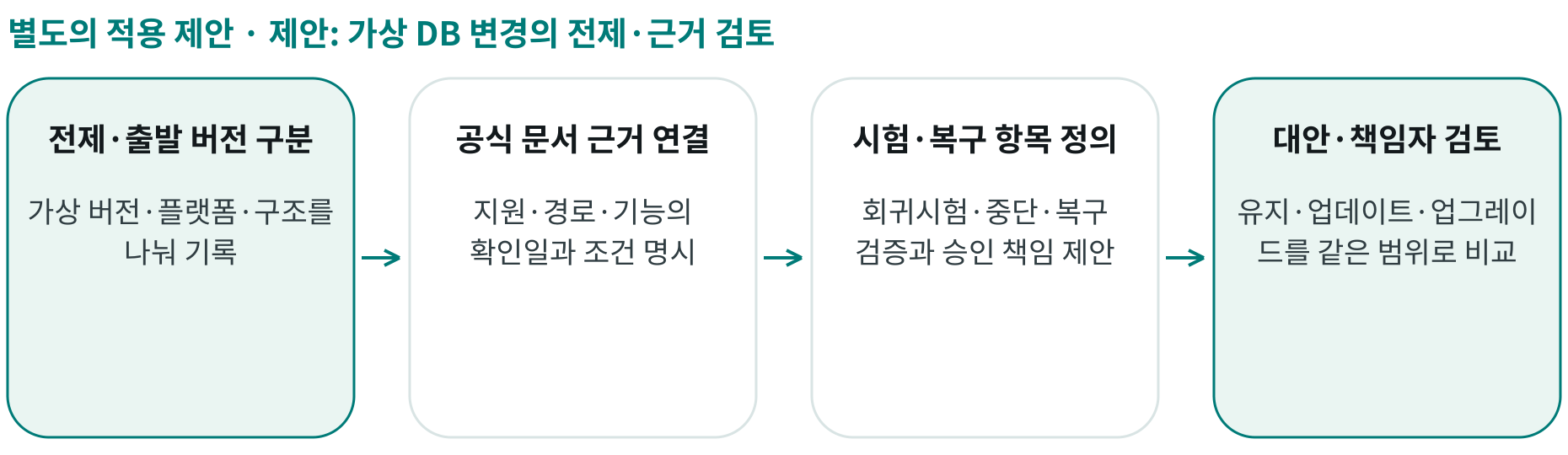

별도의 적용 제안
DB 변경 검토표에 버전과 근거를 함께 기록
공개 문서로 전환 주장 비교표 작성
제안 범위 · 시스템 변경 전 문서 검토
실제 구성 확인 없이 가상 사례로 시작
전제 식별
출발 버전·플랫폼·구조를 가정별로 나누고 실제 사용 여부는 별도 확인한다.
주장 연결
지원 정책·경로·필요 기능별로 공식 문서의 날짜와 조건을 연결한다.
시험 정의
회귀 시험·복구·업무 중단의 검증 항목과 승인 책임자를 제안한다.
대안 비교
유지·업데이트·업그레이드를 같은 범위의 비용과 운영 조건으로 비교한다.
검토 품질의 확인 항목
근거 연결
각 주장에 버전·플랫폼·확인일이 연결되는 비율
미확인 조건
계약·지원·호환성의 확인되지 않은 항목 수
시험 범위
업무 영향과 복구 검증 항목의 누락 여부
현재 운영 기반과 승인 경계
시스템 가정
Teamcenter/PDM/ERP의 DB 제품이나 버전을 추정하지 않음
기존 기준
현행 승인 절차와 정합성이 유지된 M-BOM을 기준으로 검토
실행 승인
패치·업그레이드·지원 계약 변경은 담당자의 별도 검증과 승인 필요
- 전제 구분
- 공식 근거
- 시험 정의
- 책임자 검토
