잠재력과 성과의 구분
원문 재구성 · McKinsey & Company · 사례·7단계 · 확인 2026-10-02 · 원문 자료
이미지 전체 텍스트

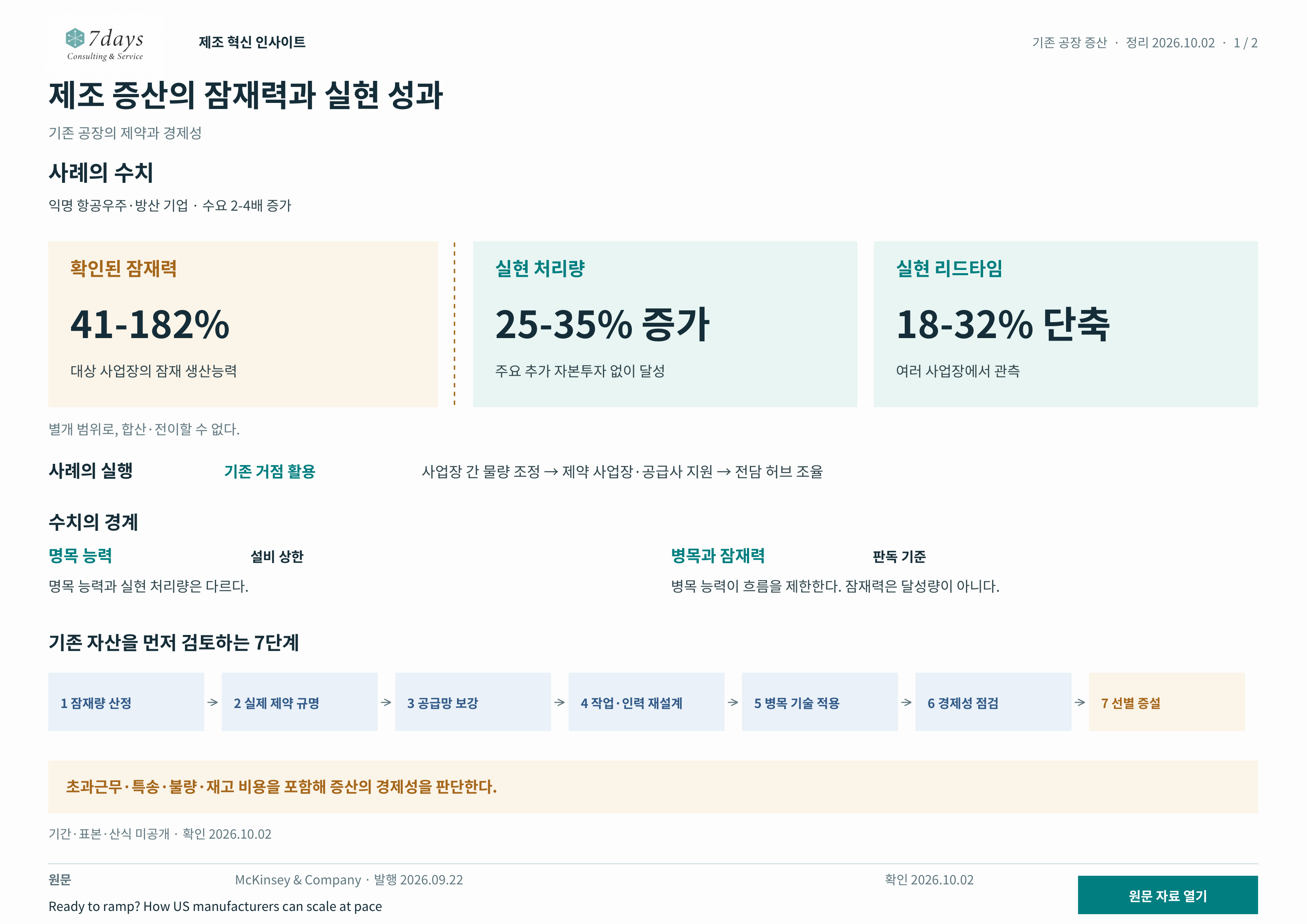

제조 혁신 인사이트 기존 공장 증산 · 정리 2026.10.02 · 1 / 2 제조 증산의 잠재력과 실현 성과 기존 공장의 제약과 경제성 사례의 수치 익명 항공우주·방산 기업 · 수요 2-4배 증가 확인된 잠재력 41-182% 대상 사업장의 잠재 생산능력 실현 처리량 25-35% 증가 주요 추가 자본투자 없이 달성 실현 리드타임 18-32% 단축 여러 사업장에서 관측 별개 범위로, 합산·전이할 수 없다. 사례의 실행 기존 거점 활용 사업장 간 물량 조정 → 제약 사업장·공급사 지원 → 전담 허브 조율 수치의 경계 명목 능력 설비 상한 명목 능력과 실현 처리량은 다르다. 병목과 잠재력 판독 기준 병목 능력이 흐름을 제한한다. 잠재력은 달성량이 아니다. 기존 자산을 먼저 검토하는 7단계 1 잠재량 산정 2 실제 제약 규명 3 공급망 보강 4 작업·인력 재설계 5 병목 기술 적용 6 경제성 점검 7 선별 증설 초과근무·특송·불량·재고 비용을 포함해 증산의 경제성을 판단한다. 기간·표본·산식 미공개 · 확인 2026.10.02 원문 McKinsey & Company · 발행 2026.09.22 확인 2026.10.02 Ready to ramp? How US manufacturers can scale at pace 원문 자료 열기 잠재력과 성과를 분리한다.

기존 공장의 제약과 경제성

사례의 수치

익명 항공우주·방산 기업 · 수요 2-4배 증가

확인된 잠재력
41-182%

대상 사업장의 잠재 생산능력

실현 처리량
25-35% 증가

주요 추가 자본투자 없이 달성

실현 리드타임
18-32% 단축

여러 사업장에서 관측

별개 범위로, 합산·전이할 수 없다.

사례의 실행

기존 거점 활용

사업장 간 물량 조정 → 제약 사업장·공급사 지원 → 전담 허브 조율

수치의 경계

명목 능력

설비 상한

명목 능력과 실현 처리량은 다르다.

병목과 잠재력

판독 기준

병목 능력이 흐름을 제한한다. 잠재력은 달성량이 아니다.

기존 자산을 먼저 검토하는 7단계

  1. 1 잠재량 산정
  2. 2 실제 제약 규명
  3. 3 공급망 보강
  4. 4 작업·인력 재설계
  5. 5 병목 기술 적용
  6. 6 경제성 점검
  7. 7 선별 증설

초과근무·특송·불량·재고 비용을 포함해 증산의 경제성을 판단한다.

APPLICATION PROPOSAL

별도의 적용 제안

100%텍스트로 읽기

확대 후 그림 안에서 좌우·위아래로 이동할 수 있습니다.

민수 펌프 하우징 공정별 증거와 확대 판단 조건
별도의 적용 제안 · 별도의 적용 제안
이미지 전체 텍스트

제조 혁신 인사이트 기존 공장 증산 · 정리 2026.10.02 · 2 / 2 민수 펌프 하우징의 증산 가능성 검증 별도의 적용 제안 하나의 제품군에서 양품 흐름과 증분 경제성을 함께 확인한다 제안 대상: 산업용 수처리 펌프 하우징 1개 제품군 · 기존 생산라인 4주 검토안 · 미실행 1주차 기준선 수집 2주차 병목 확인 3주차 소량 시험 4주차 확대 판단 주조품 입고 구매·자재 담당 규격 합격 입고량과 납기 편차 부족 원인·공급 약속을 기록 가공 생산·보전 담당 양품 수량·실가동 시간·정지 원인 명목 속도와 실효 속도를 분리 누설 검사 품질 담당 합격 수량·재검 대기·불량 원인 현행 검사 기준을 그대로 적용 포장·출하 물류 담당 고객 납기 내 출하량·체류 시간 상류 증산이 만든 적체를 확인 가공을 병목 후보로 놓고 증거로 채택하거나 기각한다 양품 기준의 능력 공정별 합격 수량 ÷ 관측 시간으로 단위를 맞춘다. 같은 제품 혼합·교대·운영시간에서 비교하고 대기와 재작업을 분리한다. 잠재량과 실현량 정지 원인 제거 시나리오는 잠재량으로 기록한다. 소량 시험의 실제 양품 출하 증가는 따로 기록하며 미측정 칸은 성과로 채우지 않는다. 증분 총비용 추가 인건비·재료·소모품·불량·재작업·특송·재고보유·시험비를 합산한다. 추가 양품 출하량으로 나눠 단위원가를 확인한다. 현행 품질 기준을 지키면서 한 가지 조치만 시험한다 시험 조건 가공이 제약으로 확인되면 공구 교체 준비 절차 한 가지만 바꾼다. 생산·품질 책임자가 소량 시험 범위와 복귀 방법을 사전 승인한다. 확대 조건 재무 담당이 추가 매출에서 증분 총비용을 뺀 금액을 확인한다. 양품 출하·납기·품질·경제성이 함께 합의 기준을 충족할 때 확대안을 검토한다. 보류와 복귀 안전 위험, 품질 기준 이탈, 후공정 적체가 생기면 시험을 중단한다. 기존 절차로 복귀하고 병목 이동 여부를 다시 확인한다. 별도의 적용 제안 · 민수 제조 검토용이며 원문 기업의 성과 재현, 인력 감축 또는 설비투자 승인을 뜻하지 않는다. 아이디어 참고 원문 McKinsey & Company · 발행 2026.09.22 확인 2026.10.02 Ready to ramp? How US manufacturers can scale at pace 원문 자료 열기 입고에서 가공, 검사, 출하로 제품이 이동한다. 각 공정의 책임자와 측정할 증거가 연결된다. 공정별 관측을 토대로 가공 병목 가설을 검증하며, 품질·경제성 조건을 통과한 경우에만 확대를 검토한다. 모든 수치는 시험 후 채울 측정값이며 관측 결과를 제시하지 않는다.

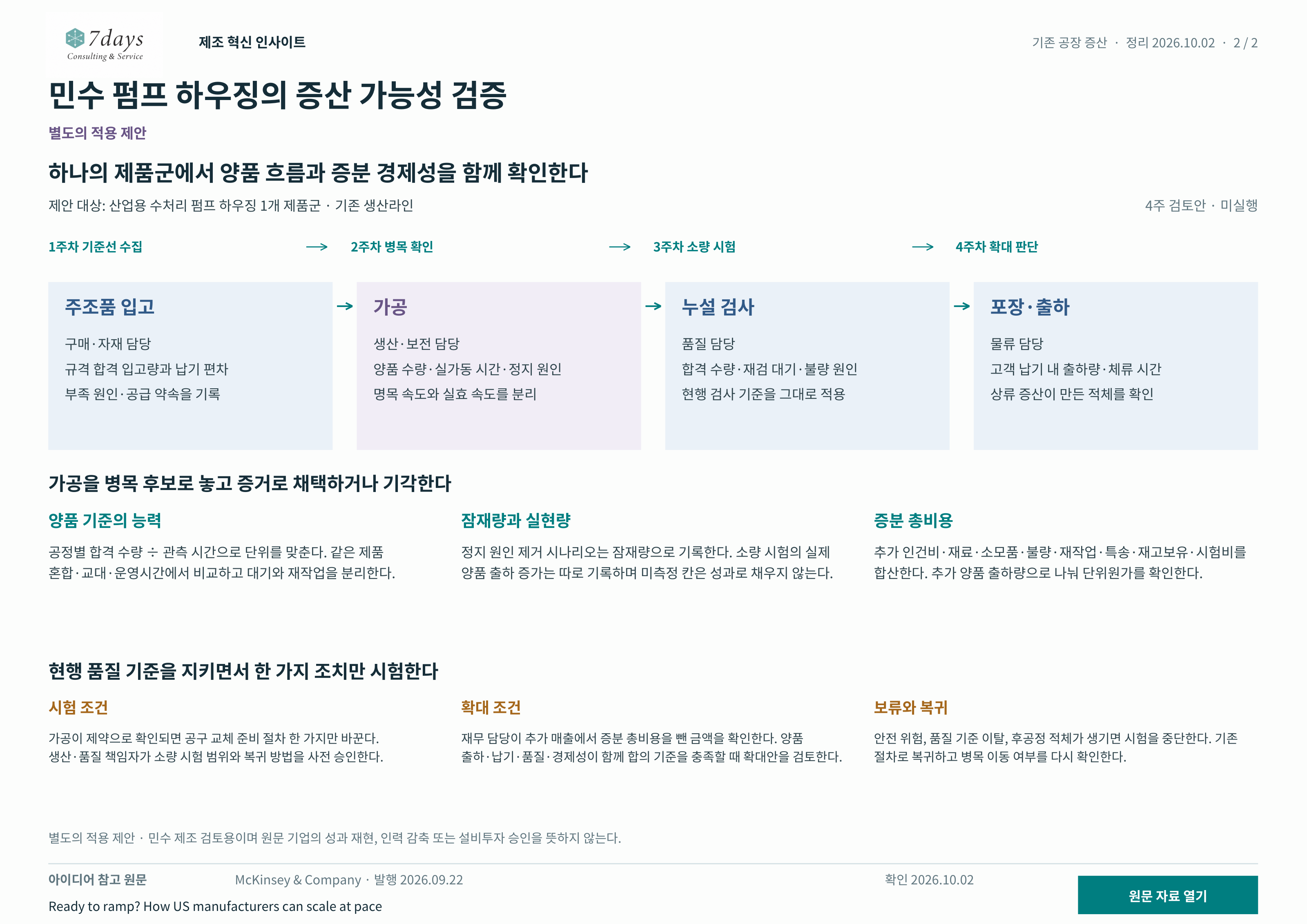

민수 펌프 하우징의 증산 가능성 검증

하나의 제품군에서 양품 흐름과 증분 경제성을 함께 확인한다

제안 대상: 산업용 수처리 펌프 하우징 1개 제품군 · 기존 생산라인

4주 검토안 · 미실행

주조품 입고

구매·자재 담당 규격 합격 입고량과 납기 편차 부족 원인·공급 약속을 기록

가공

생산·보전 담당 양품 수량·실가동 시간·정지 원인 명목 속도와 실효 속도를 분리

누설 검사

품질 담당 합격 수량·재검 대기·불량 원인 현행 검사 기준을 그대로 적용

포장·출하

물류 담당 고객 납기 내 출하량·체류 시간 상류 증산이 만든 적체를 확인

가공을 병목 후보로 놓고 증거로 채택하거나 기각한다

양품 기준의 능력

공정별 합격 수량 ÷ 관측 시간으로 단위를 맞춘다. 같은 제품 혼합·교대·운영시간에서 비교하고 대기와 재작업을 분리한다.

잠재량과 실현량

정지 원인 제거 시나리오는 잠재량으로 기록한다. 소량 시험의 실제 양품 출하 증가는 따로 기록하며 미측정 칸은 성과로 채우지 않는다.

증분 총비용

추가 인건비·재료·소모품·불량·재작업·특송·재고보유·시험비를 합산한다. 추가 양품 출하량으로 나눠 단위원가를 확인한다.

현행 품질 기준을 지키면서 한 가지 조치만 시험한다

시험 조건

가공이 제약으로 확인되면 공구 교체 준비 절차 한 가지만 바꾼다. 생산·품질 책임자가 소량 시험 범위와 복귀 방법을 사전 승인한다.

확대 조건

재무 담당이 추가 매출에서 증분 총비용을 뺀 금액을 확인한다. 양품 출하·납기·품질·경제성이 함께 합의 기준을 충족할 때 확대안을 검토한다.

보류와 복귀

안전 위험, 품질 기준 이탈, 후공정 적체가 생기면 시험을 중단한다. 기존 절차로 복귀하고 병목 이동 여부를 다시 확인한다.

  1. 1주차 기준선 수집
  2. 2주차 병목 확인
  3. 3주차 소량 시험
  4. 4주차 확대 판단
