생산·운영·품질설비·정비·자본프로젝트구매·공급망·물류

반도체 팹 AI는 업무별 검증과 확산이 핵심이다

McKinsey · 원문 발행 2026-08-31

Revolutionizing semiconductor fab operations with AI

자료 분류: 생산·운영·품질 · 설비·정비·자본프로젝트 · 구매·공급망·물류

공식 원문 보기

SOURCE SUMMARY

원문 핵심 요약

100%텍스트로 읽기

확대 후 그림 안에서 좌우·위아래로 이동할 수 있습니다.

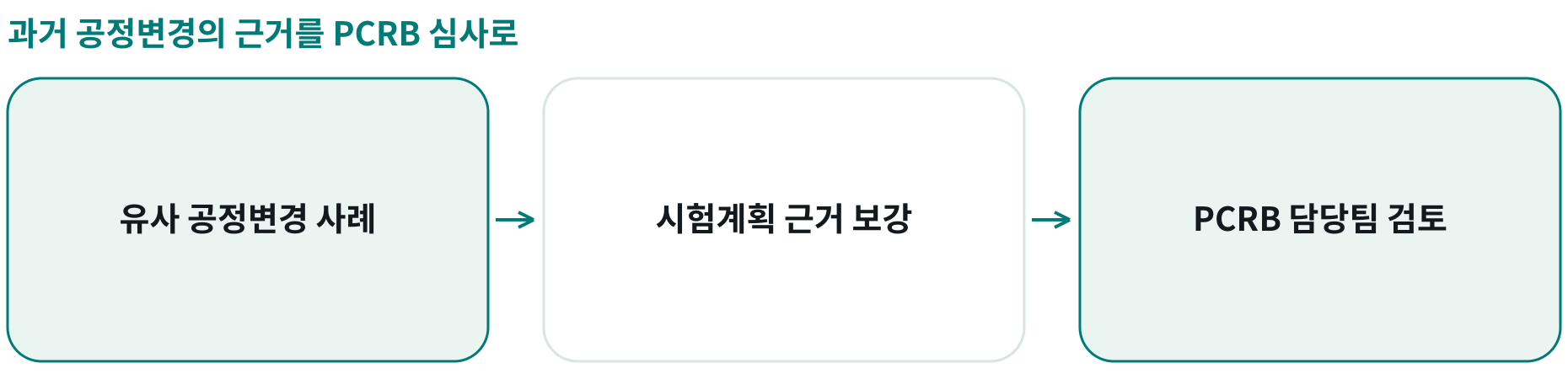

과거 공정변경의 근거를 PCRB 심사로; 유사 공정변경 사례: 기존 변경의 시험·성능 검토 경험을 참조; 시험계획 근거 보강: 시험 로트 수·우선 검토 매개변수를 지원; PCRB 담당팀 검토: 공정·레시피와 로트 적격성 심사를 지원
원문 설명 재구성 · PCRB 담당팀의 검토 지원. 통상 9–12개월과 최대 20% 단축 잠재치로 목표 기간을 계산하지 않음. · McKinsey · Revolutionizing semiconductor fab operations with AI (2026-08-31) · Gen AI during process change review board procedures, lines 70–73 · 확인 2026-09-30 · 원문 자료

건설·조달·생산의 6개 적용 영역과 단계적 도입

공정 변경 심사의 시간 잠재력

공정 변경 심의위원회 절차인 PCRB에 관한 설명

기존 PCRB 절차 소요
9–12개월

원문이 설명하는 통상적인 절차 기간

PCRB 승인 시간 단축
최대 20%

생성형 AI 적용 잠재치; 실증 평균 아님

두 수치로 개별 팹의 목표 기간을 산출하면 안 됨

북미 팹 건설 사례

건설 일정 단축

2개월

익명 프로젝트의 생성형 일정계획 적용

건설 비용 감소

12%

같은 프로젝트 사례; PCRB 성과와 별개

6개 AI 적용 영역을 세 업무 묶음으로 보기

건설과 조달

일정 생성 · 구매 에이전트

현장 제약을 반영한 건설 일정 대안을 탐색한다. 조달에서는 지출 분류·소싱·계약·구매를 지원한다.

설비와 정비

복귀 검증 · 정비 지식 검색

중단 설비의 복귀 판단을 표준화하고, 매뉴얼과 과거 고장 이력에서 필요한 정비 지식을 찾는다.

자재와 변경

물질수지 분석 · PCRB 지원

구매량·실사용량·레시피를 대조한다. 유사 공정 변경 사례를 활용해 시험계획과 검토를 지원한다.

원문이 제시한 도입 흐름

  1. 목표·전략 정의
  2. 적용 과제 선정
  3. 파일럿·성과 검증
  4. 거버넌스·확산

APPLICATION PROPOSAL

별도의 적용 제안

100%텍스트로 읽기

확대 후 그림 안에서 좌우·위아래로 이동할 수 있습니다.

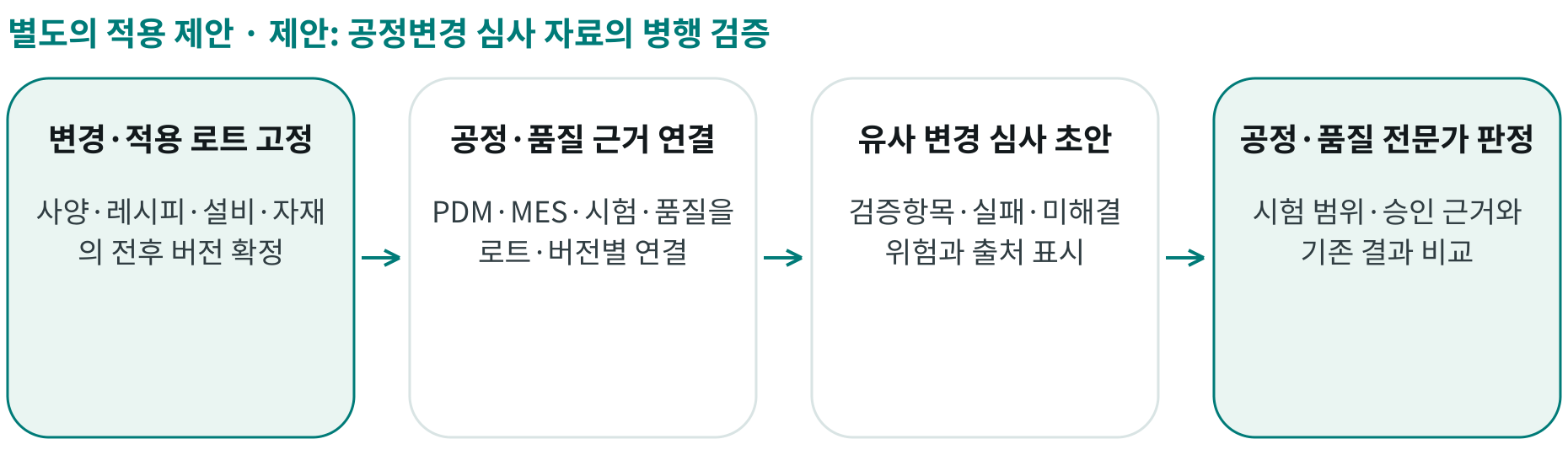

제안: 공정변경 심사 자료의 병행 검증; 변경·적용 로트 고정: 사양·레시피·설비·자재의 전후 버전 확정; 공정·품질 근거 연결: PDM·MES·시험·품질을 로트·버전별 연결; 유사 변경 심사 초안: 검증항목·실패·미해결 위험과 출처 표시; 공정·품질 전문가 판정: 시험 범위·승인 근거와 기존 결과 비교
별도의 적용 제안 · 6주·한 공정·승인 완료 20건. MES·설비 쓰기 없이 비교하며 시험·생산 변경은 사람이 승인. · 별도의 적용 제안

공정 변경 심사 자료를 준비하는 AI 파일럿

유사 변경의 근거와 검증항목을 모아 심사 준비를 지원

6주 제안 · 1개 공정 · 승인 완료 변경건 20건

과거 변경건 재현 후 현행 심사와 병행 비교

변경 범위 고정

사양·레시피·설비·자재 중 무엇이 바뀌는지 구조화하고, 변경 전후 버전과 적용 로트를 확정

근거 데이터 연결

PDM 사양, MES 레시피, 시험결과와 품질 이력을 공정·설비·로트·버전으로 연결

심사 초안 작성

유사 변경의 검증항목·실패 사례·미해결 위험을 출처와 함께 제시; 조건이 다른 사례는 표시

전문가 판정

공정·설계·품질 담당자가 시험 범위와 승인 근거를 검토; 기존 심사 결과와 차이 분석

승인 속도와 검증 품질을 함께 확인

자료 준비 시간

같은 변경건의 수집·정리 시간을 비교; 실제 심의 대기시간은 별도 측정

중요 항목 누락

전문가 정답 목록과 대조; 필수 검증항목이 누락되면 확대 보류

근거 정확성

인용 문서·버전·적용 조건의 일치 여부와 근거 없는 주장 비율 확인

엔지니어 수정 부담

AI 초안의 수정 시간과 재검토 횟수를 포함해 순절감 시간 계산

시험과 생산 변경은 사람이 승인

승인 책임

시험 생략, 로트 축소, 레시피 변경, 생산 재개는 공정·품질 책임자가 결정

버전 통제

효력일과 적용 로트가 불분명한 근거는 사용 보류; 최신본만으로 과거를 덮지 않음

운영 안전

파일럿은 MES·설비에 쓰기 권한 없이 운영; 오류 시 기존 절차로 복귀

확대 판단

난이도·위험등급별 성과를 분리하고 현장·품질·보안 검증 후 적용 범위 확대

  1. 1주 기준·표본 확정
  2. 2–3주 근거 연결
  3. 4–5주 병행 검토
  4. 6주 품질·시간 평가
