제조 혁신 인사이트 기가팩토리 SOP · 정리 2026.09.30 · 1 / 2 기가팩토리 양산 시작은 설계와 시공의 연결에 달렸다 제품·공정·공장 설계와 협력사 경계를 함께 관리해 양산 시작 불확실성을 줄인다 지연 기간과 선도 프로젝트의 총기간 SOP는 생산 시작 시점이며 다음 두 기간은 다른 지표 비례척도 아님 평균 SOP 지연 6–9개월 예정 실제 원문이 제시한 프로젝트 일정 초과 수준 선도 기업 건설착수→SOP 18–24개월 전체 프로젝트 기간; 지연 기간과 직접 비교 불가 회사·지역·프로세스 기술별 조건이 달라 보장 일정으로 사용할 수 없음 조건부 가치위험 예시 6개월 지연 시 위험 가치 약 $2.5억 40GWh NMC811 공장 가정; 확정 손실액 아님 원문이 제시한 세 실행 영역 조직과 역량 전담 조직 · 신속한 상향 보고 프로젝트와 운영 조직을 연결하고 병목 해결 책임과 보고 경로를 명확히 한다. 실행 통제 계약 범위 · 통합 마일스톤 협력사별 책임·성과 기준을 맞추고 하나의 일정에서 지연 원인과 조치를 관리한다. 설계와 전달 제품·공정·시설의 동시 정합 설비·클린룸·유틸리티 경계를 정의하고 인허가와 변경 위험을 조기에 관리한다. 미성숙한 제품·공정 설계와 새로운 기술, 공급망·협력사 경계가 일정 불확실성을 키운다. 금액은 특정 용량·화학계·지연 가정의 시나리오다. 기사에는 평균 지연 수치의 표본·산식이 제시되지 않았다. 원문 McKinsey · 발행 2026.07.15 Gigafactory delivery on time: Solving the SOP delay challenge 원문 자료 열기
제품·공정·공장 설계와 협력사 경계를 함께 관리해 양산 시작 불확실성을 줄인다

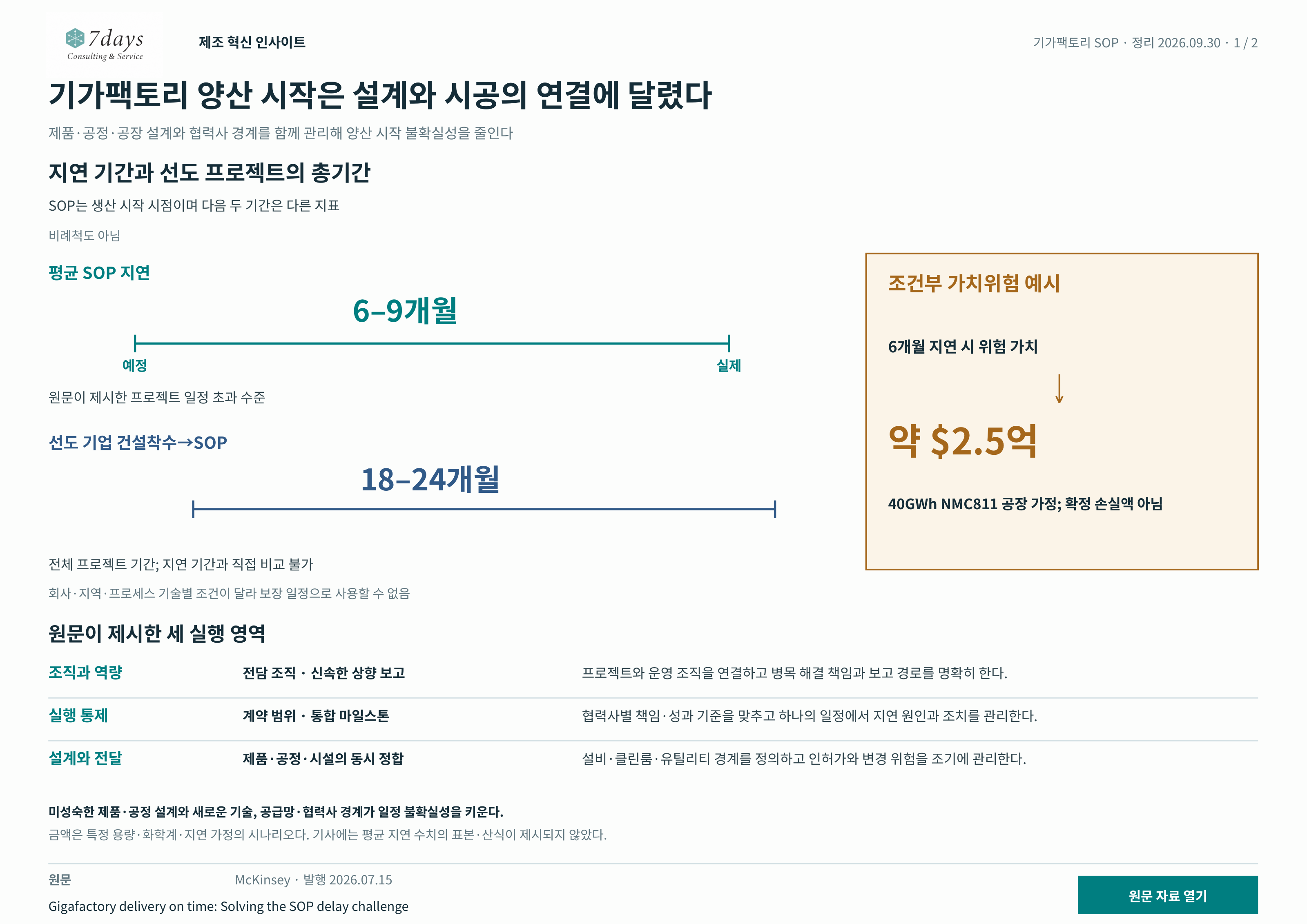

지연 기간과 선도 프로젝트의 총기간
SOP는 생산 시작 시점이며 다음 두 기간은 다른 지표
- 평균 SOP 지연
- 6–9개월
원문이 제시한 프로젝트 일정 초과 수준
- 선도 기업 건설착수→SOP
- 18–24개월
전체 프로젝트 기간; 지연 기간과 직접 비교 불가
회사·지역·프로세스 기술별 조건이 달라 보장 일정으로 사용할 수 없음
조건부 가치위험 예시
6개월 지연 시 위험 가치
약 $2.5억
40GWh NMC811 공장 가정; 확정 손실액 아님
원문이 제시한 세 실행 영역
조직과 역량
전담 조직 · 신속한 상향 보고
프로젝트와 운영 조직을 연결하고 병목 해결 책임과 보고 경로를 명확히 한다.
실행 통제
계약 범위 · 통합 마일스톤
협력사별 책임·성과 기준을 맞추고 하나의 일정에서 지연 원인과 조치를 관리한다.
설계와 전달
제품·공정·시설의 동시 정합
설비·클린룸·유틸리티 경계를 정의하고 인허가와 변경 위험을 조기에 관리한다.
미성숙한 제품·공정 설계와 새로운 기술, 공급망·협력사 경계가 일정 불확실성을 키운다.
APPLICATION PROPOSAL
별도의 적용 제안
이미지 전체 텍스트
제조 혁신 인사이트 2 / 2 제품 변경이 공장 양산 준비에 미치는 영향을 추적 별도의 적용 제안 설비 한 구역에서 제품·공정·시설의 경계와 변경을 검증 제안 범위 · 신규 라인 1개 · 다음 준비도 관문 현행 일정과 변경건을 읽기 전용으로 연결 01 기준 구성 확정 02 인터페이스 점검 03 변경 영향 계산 04 준비도 공동 판정 제품 BOM 공정 흐름 설비 사양 시설 유틸리티 승인 버전·책임자 설비·배관·전력·환경 사양·책임자·인수 기준 누락·상충 분리 발주 납품 시공 시운전 검증 선후행·임계경로 영향 설치 완료 시운전·품질 승인 생산 능력 입증 공동 관문 제품 BOM·공정 흐름·설비 사양·시설 유틸리티의 승인 버전과 책임자를 연결 설비·배관·전력·환경 조건과 인수 기준의 담당 경계를 명시하고 누락·상충을 분리 설계 변경별 발주·납품·시공·시운전·검증 선후행과 임계경로 영향을 제시 R&D·생산기술·시설·품질이 미완료 조건을 검토하고 SOP 관문 통과 여부 결정 시공 진척과 양산 준비를 구분 공정과 시설의 최종 기준을 명확히 경계 정의 완전성 핵심 인터페이스 중 사양·책임자·인수 기준이 확정된 비율 기준 변경 제품·공정 사양 변경은 승인권자와 효력 시점을 명시 변경 영향 누락 실제 일정 지연과 대조해 사전 분석에서 빠진 발주·시설·시험 영향 확인 안전·규정 허가·안전 검증은 일정 단축 대상으로 생략하지 않음 미해결 제약 다음 관문까지 해소가 필요한 기술·납기·허가 제약의 잔여 건수와 기간 협력사 책임 계약·마일스톤 변경은 담당자가 검토; 분석 결과를 자동 계약 변경으로 연결하지 않음 SOP 준비 증거 설치 완료와 시운전·품질 승인·생산 능력 입증을 별도 지표로 관리 관문 결정 불완전한 증거는 완료로 집계하지 않고 잔여 위험을 운영 책임자가 확인 기준 버전·경계 확인 변경·일정 연결 준비도 공동 검토 다음 관문 결과 확인 우리의 적용 제안 · 원문의 선도 일정과 위험 금액을 프로젝트 확정치로 쓰지 않음 아이디어 참고 원문 McKinsey · 발행 2026.07.15 Gigafactory delivery on time: Solving the SOP delay challenge 원문 자료 열기 승인 버전·책임자로 정렬된 네 입력이 인터페이스 점검으로 모인다. 발주→납품→시공→시운전→검증은 변경의 영향을 살펴볼 의존 관계다. 설치 완료와 준비 증거를 분리하여 공동 관문으로 연결한다. 증거 정의와 결정 제약을 대조하며, 통과 상태나 수치 성과를 부여하지 않는다.

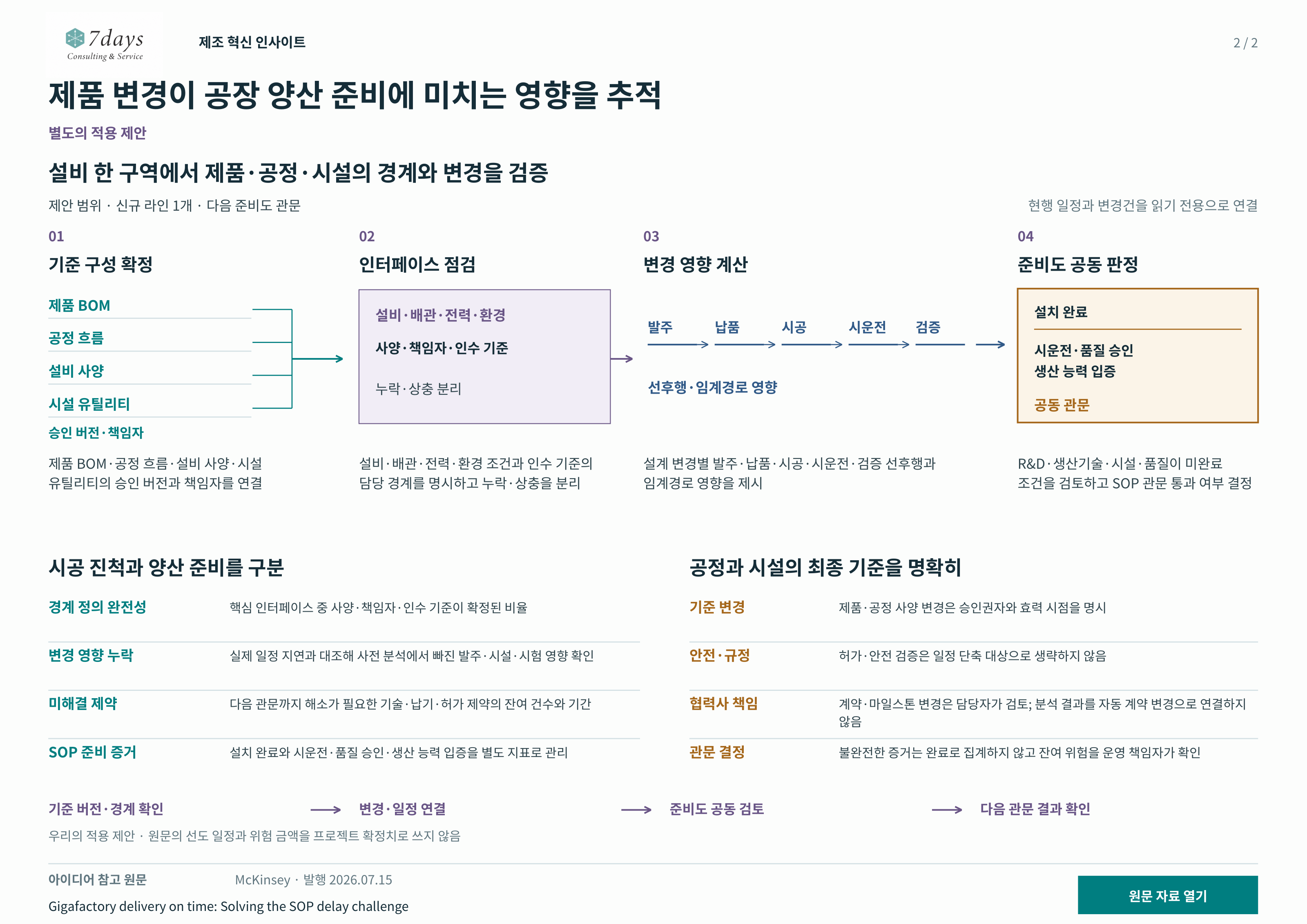

제품 변경이 공장 양산 준비에 미치는 영향을 추적
설비 한 구역에서 제품·공정·시설의 경계와 변경을 검증
제안 범위 · 신규 라인 1개 · 다음 준비도 관문
현행 일정과 변경건을 읽기 전용으로 연결
기준 구성 확정
제품 BOM·공정 흐름·설비 사양·시설 유틸리티의 승인 버전과 책임자를 연결
인터페이스 점검
설비·배관·전력·환경 조건과 인수 기준의 담당 경계를 명시하고 누락·상충을 분리
변경 영향 계산
설계 변경별 발주·납품·시공·시운전·검증 선후행과 임계경로 영향을 제시
준비도 공동 판정
R&D·생산기술·시설·품질이 미완료 조건을 검토하고 SOP 관문 통과 여부 결정
시공 진척과 양산 준비를 구분
경계 정의 완전성
핵심 인터페이스 중 사양·책임자·인수 기준이 확정된 비율
변경 영향 누락
실제 일정 지연과 대조해 사전 분석에서 빠진 발주·시설·시험 영향 확인
미해결 제약
다음 관문까지 해소가 필요한 기술·납기·허가 제약의 잔여 건수와 기간
SOP 준비 증거
설치 완료와 시운전·품질 승인·생산 능력 입증을 별도 지표로 관리
공정과 시설의 최종 기준을 명확히
기준 변경
제품·공정 사양 변경은 승인권자와 효력 시점을 명시
안전·규정
허가·안전 검증은 일정 단축 대상으로 생략하지 않음
협력사 책임
계약·마일스톤 변경은 담당자가 검토; 분석 결과를 자동 계약 변경으로 연결하지 않음
관문 결정
불완전한 증거는 완료로 집계하지 않고 잔여 위험을 운영 책임자가 확인
- 기준 버전·경계 확인
- 변경·일정 연결
- 준비도 공동 검토
- 다음 관문 결과 확인
